11月2日凌晨1点40分,随着河西两台华为OSN3500传输设备的正式割接入位,潍坊分公司顺利完成西局核心机房网络设备首次割接,全市两个核心机房整合进入了同步整合、全面推进的崭新阶段。
2015年以来,潍坊分公司精心策划、周密部署,在扎扎实实地做好光网改造升级、PSTN/DSLAM交换机下电退网、IPTV建设优化等基础上,快速高效地开展了核心机房整合、乡镇机房整合等重点工作项目。机房整合工作小组统筹安排整改实施方案,定期调度整合进展,随时解决困难问题。整合小组克服了人员少、时间紧、任务重等困难,团结协作、加班加点,上半年完成了市区河东局、乡镇机房整合,8月6日四平路核心机房首割成功。国庆放假期间,西局二楼的机房装修及配套准备工作开展的如火如荼,高标准、严要求,按时完成了基础准备工作,10月12日凌晨第一台省级干线设备搬迁割接成功。在四平路核心机房本地网设备已经基本完成、进入了省级以上干线设备搬迁割接的基础上,迅速启动西局二楼核心机房整合搬迁工作。

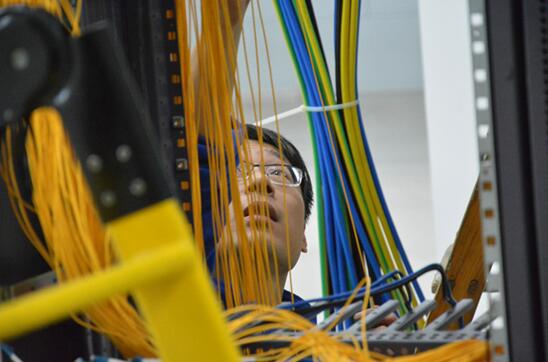

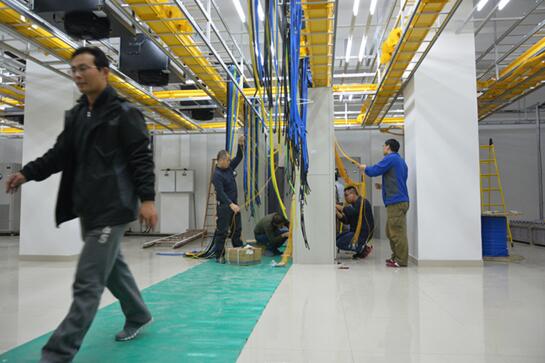

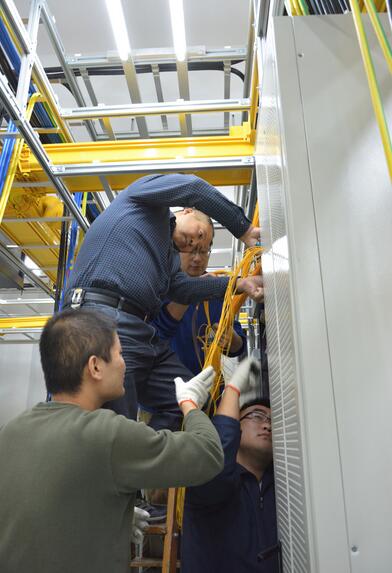

割接前,割接小组按照预先制定的割接方案与计划,根据网管业务配置资料、资源管理资料、现场ODF和设备标签资料,整理出需割接设备的详细单板、端口、业务清单。在新机房按照整理好的资料提前布放尾纤,在MODF侧做好尾纤上架,并将带有业务的端口通过中继光缆回调至原机房(六楼)。在原机房从中继光缆至业务光纤的对应位置布放跳接光纤,在设备端口做好标注,并将空余尾纤全部拔下。11月1日22时30分,割接小组全体成员提前到达割接现场,进行了网管配置、性能参数的收集保存,以及尾纤红光确认等预准备工作。11月2日零时整,割接正式开始。割接人员将六楼传输机房的一台OSN3500进行下电,并拔掉机框上的尾纤与电缆,大家齐心协力将设备运到二楼机房的对应机架。零时30分,一小组人员在二楼进行设备固定、尾纤插入工作,另一小组则同步回到六楼进行第二套设备的拆运工作。1时整,两台设备均已在二楼完成安装,尾纤插入已经完成一半;留在六楼的一小组人员,正在忙碌地进行业务纤跳接。1时20分,所有尾纤、业务纤跳接完成,开始整理绑扎新布放的尾纤;对两套设备进行加电,在网管上确认告警,对问题业务进行处理。1时40分,所有业务确认恢复,割接完满收官。
本次西局核心机房首割,共割接市区、临朐基站业务和电信互联互通业务600余条,共计布放尾纤368条。与西局总共需要搬迁割接一百多个网络设备机架和庞大的业务量相比,这只是迈出了首战告捷的一小步,但也是实现四平路和西局两个核心机房同步整合全面推进的一大步。下一步,潍坊分公司将在此基础上,踏踏实实、凝心聚力,全力以赴将核心机房工作做好,为实现潍坊联通网络运营新突破贡献力量。
通讯员 白钢
